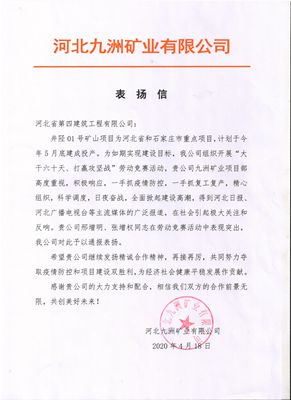

2019年4月24日,集团子品牌寄来四川九洲矿山机械集团子品牌收到的鼓励信。信中高速绝对和赞许了二分集团子品牌九洲矿山机械項目部在“大干六二十天、斗过扶贫攻坚”工作市赛中赢得的优良成果。
我局竞赛类活动内容自3月1日开始,共有四家施工单位参与。九洲矿业项目部在竞赛中发扬“两个以上单位在同一现场施工,河北四建必争第一”的精神,全面部署,召开研讨会认真分析土建工程中的要点和主要,周密组织安排土建工程。对於灾情反应下费力不充足的事情,内容部选用“点对点”专车接运的方式,仅用12天的时间接连把279名工人送到了施工现场,并合理配置施工力量,组织突击施工。
知识竞赛营销活动有关的工程建筑有中琐碎供电室和7个石粉库,其中,中碎碎变配电站桩基落在半风化层岩层上,基坑挖土难度系数大,要有切割石方。分工厂设配板材科与工作部齐心合力协力,多营销渠道协调性服务切割机封样,4台破碎机24小时昼夜施工,两天就完成了基坑开挖,之后迅速组织垫层、基础施工,预留埋件、配电布管等工序交叉作业,项目部争分夺秒的大干快进,3月24日一层就已具备混凝土浇筑条件,到30日共用了15天主体全部完工,比甲方计划的时间提前了两天。对于厂区内分布的7个石粉库,部位分散且工作量大,项目部提前着手,详细计算工程量,向多家供应商询价并进行对比,组织钢材、焊条、油漆等材料提前到场,同时迅速组织新的钢结构队伍进场,目前七个石粉库斗提框架全部完成,比甲方计划的时间提前了三天。最终,九洲矿业项目部在本次竞赛中脱颖而出,争得第一,获得甲方的表扬,在众多兄弟单位中树立了典范。
该工程建设计划表5月底建成投产,后续的施工任务依然很艰巨。项目部所有管理人员心往一块聚,劲往一块使,保质、保量按时完成甲方的建设目标,创优争先,树立河北四建品牌形象。(二分公司)
